Ny gång- och cykelväg mot Enhörna

Nu byggs en helt ny gång- och cykelväg längs Enhörnaleden. Den kommer starta från Lina och ansluta till den befintliga gång- och cykelvägen vid Malmsjön.

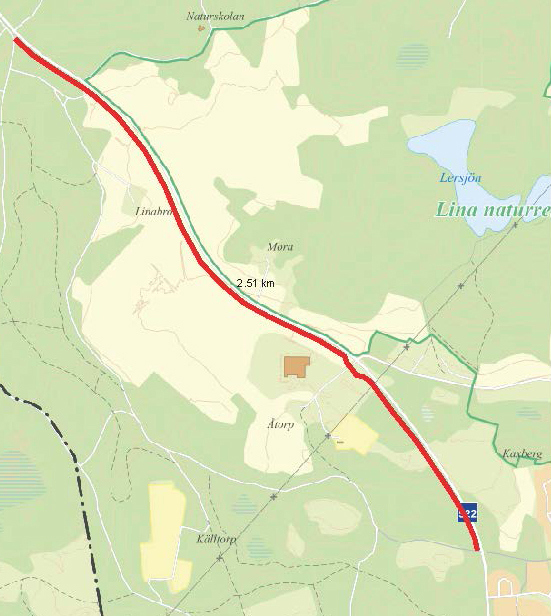

Det finns idag ingen gång- och cykelväg längs med Enhörnaleden (väg 522), mellan Lina och Nya Malmsjöbadet, något som är efterlängtat av många. En ny gång- och cykelväg kommer att bidra till en säkrare trafikmiljö för gående och cyklister längs vägen.
Utförs i tre etapper

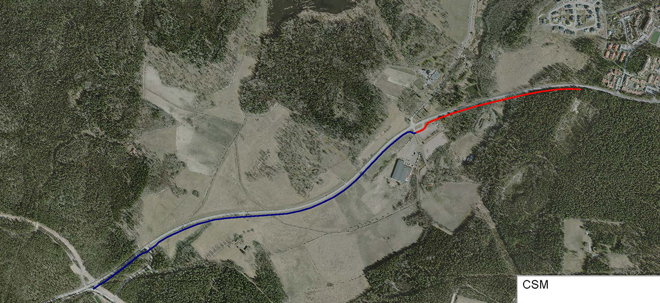

Arbetet med gång- och cykelvägen genomförs i tre etapper (ursprungligen två). 2023 färdigställdes den första etappen mellan gångtunneln i Lina och ridskolan.
Den ursprungliga etapp två har behövts delas upp i två delar, etapp två och tre. Detta på grund av Trafikverkets arbete med vattenskyddsåtgärder och att bygga damm.
- Etapp 2 börjar vid Lina ridshus, och slutar vid Linaån.
Byggstart hösten 2024, arbetet förväntas vara klart under maj 2025. - Etapp 3 börjar vid Linaån och slutar vid Malmsjön.
Byggstart är planerad till sommaren 2025 och förväntas vara klar hösten/vintern 2025.
Trafikverket kommer att bygga en damm mellan gång- och cykelvägen och Enhörnaleden efter att vi har byggt klart. Byggstart för Trafikverket är preliminärt under 2025. Trafikverkets arbete kommer delvis att påverka framkomligheten på gång- och cykelvägen.
Anslutning till Linatunneln byggs
Under 2024 kommer också anslutningen till Linatunneln att byggas (där gång- och cykelvägen till Enhörna startar).
Gång- och cykelvägen kommer att bli tre meter bred. Sträckan blir belyst.
Den inringade sträckan kommer att få gång- och cykelväg och ansluta till Linatunneln.

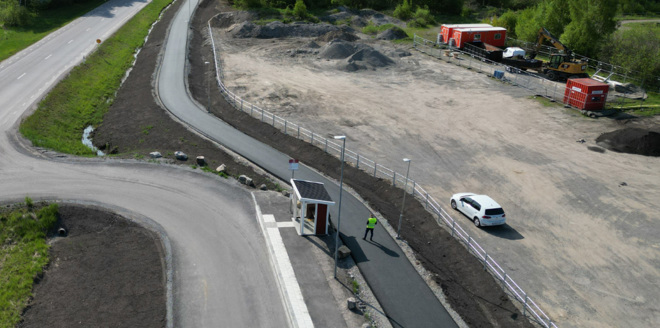

Arbetet med etapp 3 börjar och slutar vid Linaån. Foto: Södertälje kommun
